赣榆区233道路(班庄段)提升工程施工项目(G233BZD-2 标段)
栏目:工程建设作者:刘淑敏 发布时间:2023-12-15

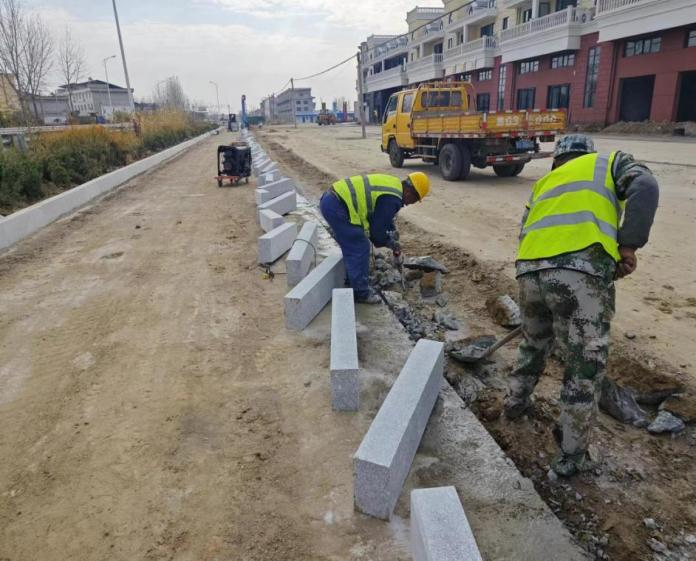

项目部全体职工积极响应公司推进“大干四季度,冲刺保全年目标”,严格贯彻执行有关安全生产方针、政策及法规,不断完善安全管理体系,合理安排施工方案。平行交叉施工,优化施工工序,紧抓施工施工效率和质量,严控原材料质量,杜绝粗制滥造。全段路缘石进场施工,雨水管埋置后山场碎石土回填,严格执行两次以上填土后再压实方案,定期测量,数据对标设计高程。翻新路段浇筑混凝土,新建路段浇筑水稳碎石,应对冬季低温制定实行高效养护方案,为沥青路面摊铺作业打强基础。


截止日前,标段内已完成清表13762平方米,山场碎石土回填15000立方米,路基施工1866米,混凝土路面900米,雨水管道1460米。接下来的路面工程施工将继续严格落实质量管理措施,把好质量关,时刻紧绷安全弦,守好安全底线,全力推进项目建设,确保项目月底交付使用。
